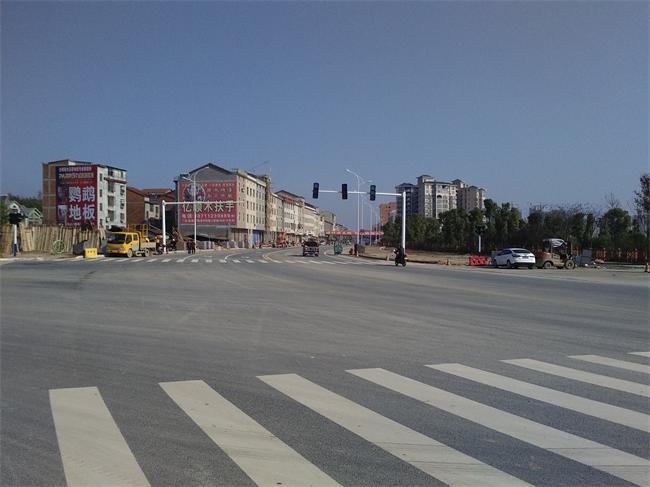

日前,临湘市南太路改建项目主体工程已全部完成,现已进入附属工程扫尾,主要是人行道彩砖铺设、路灯架设、行道树绿化、街道美化等事项。
南太路改建项目是岳阳市公路局与临湘市政府合作的第一个城市路网改造项目,按城市主干道标准建设,起于市南太路与107国道交汇处,止于三湾工业园,道路全长2.87km,其中利用原城市道路1.2km,道路路基宽度32m,路面宽度22m,两侧人行道各5m,路面采用沥青混凝土结构。
南太路从2015年元月1日施工单位进场施工,当时并不具备开工条件,征地拆迁工作才启动,用地手续未批复,存在设计缺陷等问题,可以说是困难重重。但在市委、市政府的大力支持与关心下,在市建设协调指挥部的统一调度下,沿线乡镇与各职能部门全力配合,参建单位全力投入,南太路于4月8日正式下发了施工许可证,4月16日全线房屋全部拆除,7月31日所有管线迁移出红线,扫除了阻碍施工的主要障碍,项目得以快速推进。
南太路作为临湘市路南九个乡镇的重要通道,项目只能边施工边通车,交通保畅安全压力极大;加之项目地处城区,沿线商铺住户密集,交叉路口多,协调难度大,原1.2公里城市街道段右幅出入路口达十多个,无法封闭,施工只能分段进行,给施工组织与质量保证带来了很大的困难,也大大地降低了机械设备的功效,增加了施工成本;本项目同时还存在地面杆线、地下管网密集,排水系统不完善等各种不利因素,给施工带来很大阻力,严重影响到工程进度。加之今年上半年遭遇到厄尔尼诺天气影响,阴雨绵绵,项目推进极为艰难。在重重困难下,我公司施工精心组织、规范施工;施工单位岳阳路桥三公司把质量和安全工作摆在第一位,大幅增加设备、人员投入,抓住极少的好天气,见缝插针,多工作面多工序同时开工,确保工程进度。10月26日完成沥沥青路面摊铺,主体工程结束,12月上旬完成附属工程,春节前完成工程审计结算。作为业主单位,我公司按照临湘市政府和岳阳市公路局的整体部署,严格监管工程质量、安全、投资与进度,确保了项目建设按目标推进,得到了各级领导和监管部门的好评。

|
